2020年中国工商业光伏并网5.3GW,2021年工商业光伏预计有8-10GW的并网规模。工商业光伏项目开发看似复杂,其实并不难!

01 前期开发阶段 1-1 寻找项目资源 可被开发的光伏项目资源 1-2 初步沟通 与厂区业主建立联系,针对厂区情况、屋顶结构、用电水平等基本问题进行访谈,确定合作意愿和用能需求。 通过资料与卫星图,考察了以下几方面,判断项目的可行性。 -考察企业属性(国有企业、上市企业、知名外企)、资信是否良好、经营状况及收入是否稳定、无不良记录。 -考察建筑物产权是否独立清晰(房产证、土地证、建设规划许可证原件),房屋产权是否质押。 -考察屋面结构(混凝土、彩钢瓦)、屋顶使用年限和面积(至少2万平米以上)。 -考察用电特性、分时用电电量、用电电价、电压等级、变压器容量。 -考察屋顶周围是否有遮挡或有高楼建设规划、建筑物周边是否有气体或固体污染物排放。 -考察业主的合作意愿,初步沟通合作模式(自发自用、余电上网)。 1-4 现场实地踏勘 1-5 技术方案测算 1-6 确立开发意向 02 项目备案阶段 2-1 发改委项目备案 2-2 电网公司接入批复 03 设计施工阶段 拿到备案与接入批复后,EPC与企业确定设计方案,项目顺利进场开工。 04 并网验收阶段 来源:光伏智库、光伏盒子

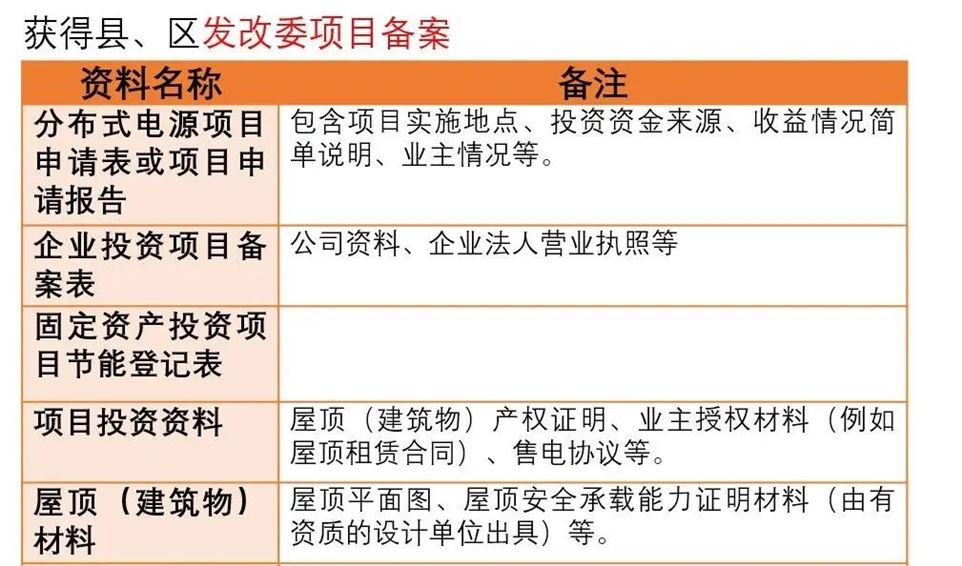

1-3 前期资料收集清单

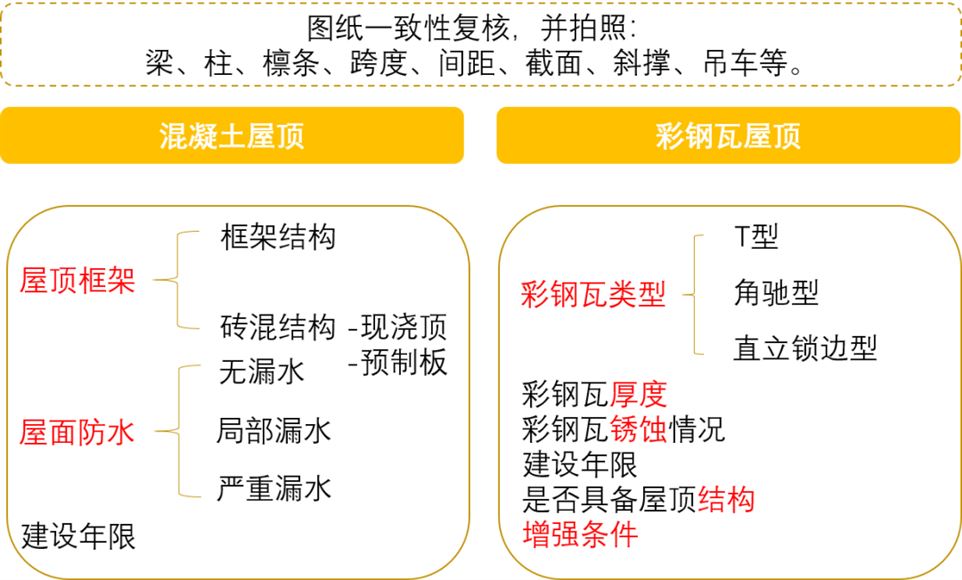

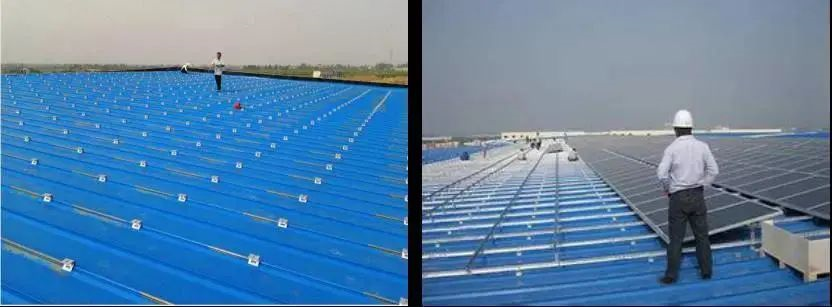

完成项目初步评估后,EPC团队对目标企业进行了拜访踏勘。利用无人机航拍建模,对比建筑图纸与实际是否一致,还对厂房的内部结构和屋顶情况进行复核和拍照。
评估企业整体运营情况,及确定采用的合作模式。
与企业业主积极沟通,签订协议,进入项目备案阶段。
工商业光伏项目一般分为3个阶段,第1阶段进行项目评估与合同签订,第2阶段办理备案与接入手续,第3阶段建设并网。
