6月18日,广西发改委发布《关于申报2021年陆上风电、光伏发电项目的通知》;7月23日,广西发改委公布申报评审结果。
共147个风电项目参与竞价,总规模为14909MW;159个光伏项目参与竞价,总规模为17919MW。
在评审过程中,存在多种不符合要求情况,不予评分,如:
风电、光伏申报容量超过20万千瓦、15万千瓦的项目(同名多分期、不同名但同一企业开发的连片区域);
位于负面产业清单县的项目、不符合唯一性,存在争议的项目、不满足配置范围项目。
因此,24个项目(总规模2628MW)、4个项目(总规模470MW)由于不符合要求而被不予评分。

根据之前的申报文件,2021年广西保障性规模指标为5000MW风电、4000MW光伏。(详见《》)

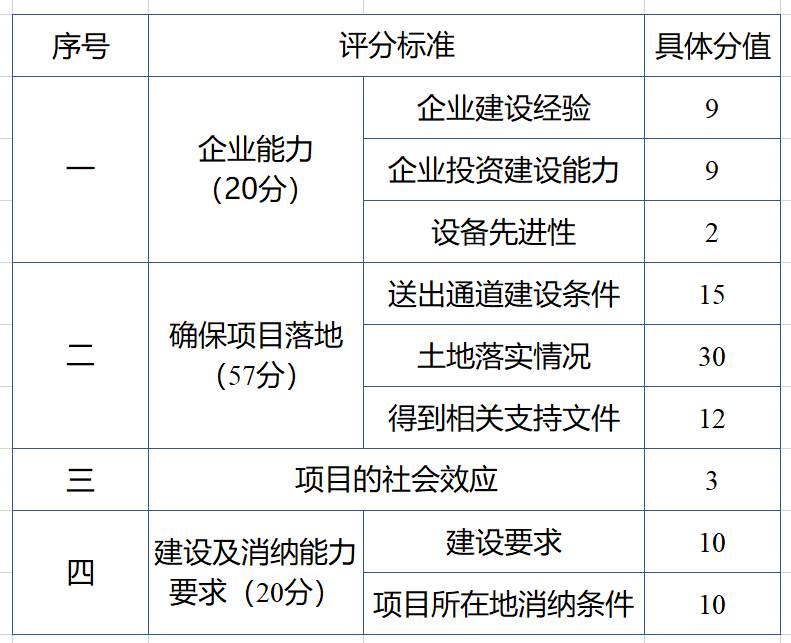

光伏项目保障性规模竞争性配置的分值分配如下表所示。
根据上述评分标准,对123个风电项目(总规模12281MW)、155个光伏项目(总规模17449MW)进行优选。风电、光伏分别取前5008MW和前4145MW,共29家企业获得保障性规模指标。其中:
国家电投独占2090MW,约占总规模指标的23%。华电集团、国家能源集团、华润集团紧随其后,分别获得895MW、753MW、410MW指标。
民营企业中,远景能源、晶科电力均获得400MW以上的规模.
各企业预期纳入保障性规模的情况如下表所示。

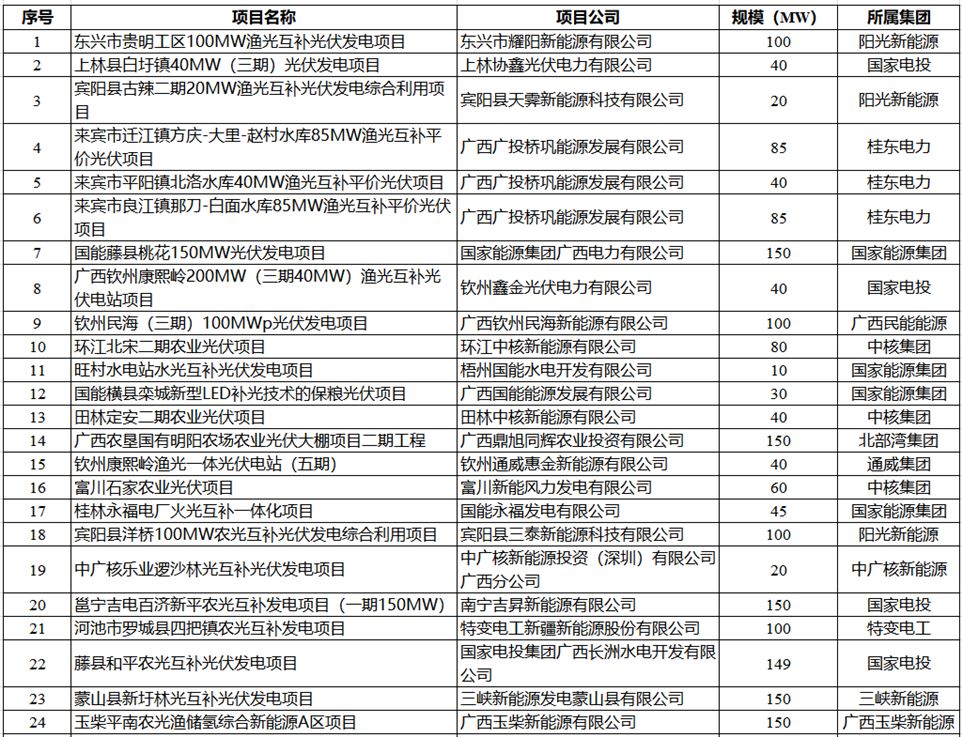

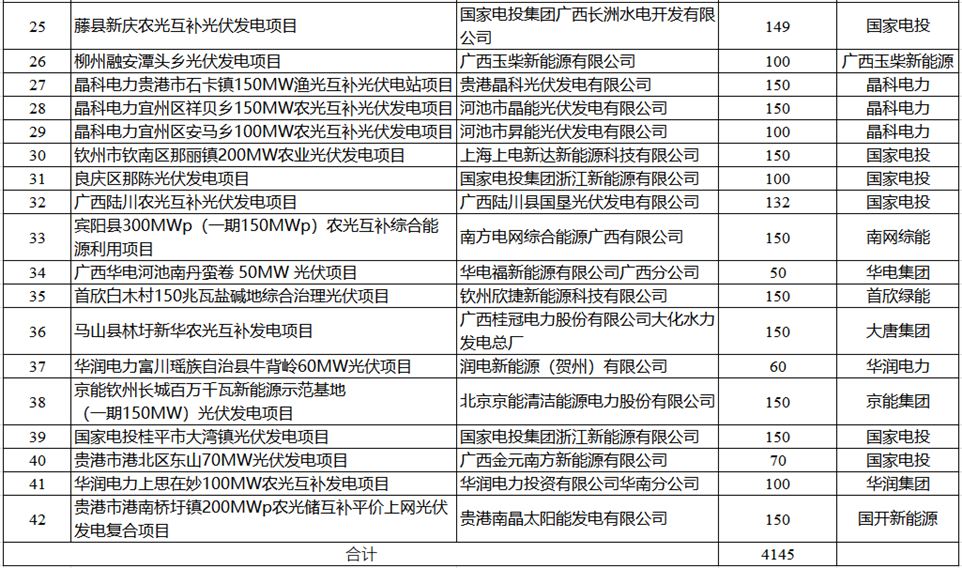

光伏项目前42名项目情况(共4145MW)

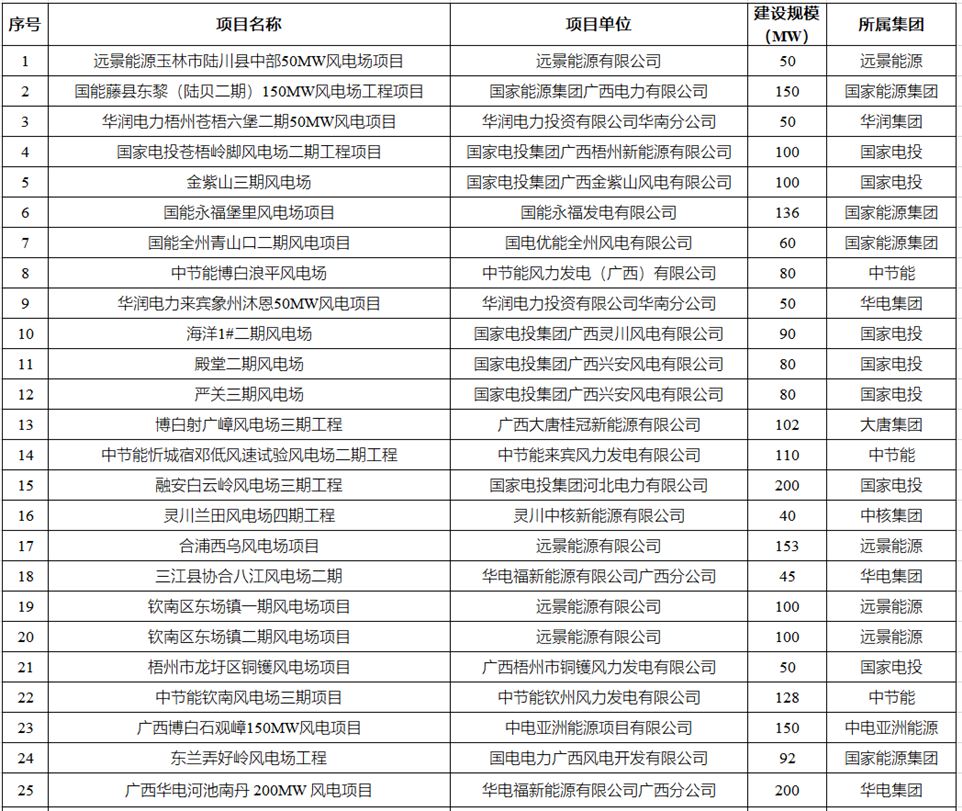

风电项目前49名项目情况(共5008MW)
来源:智汇光伏
