CQ9[电子中国]官方网站

广西公布10.27GW保障性规模项目名单,国电投获2.16GW!
2021-08-31   浏览量:1258

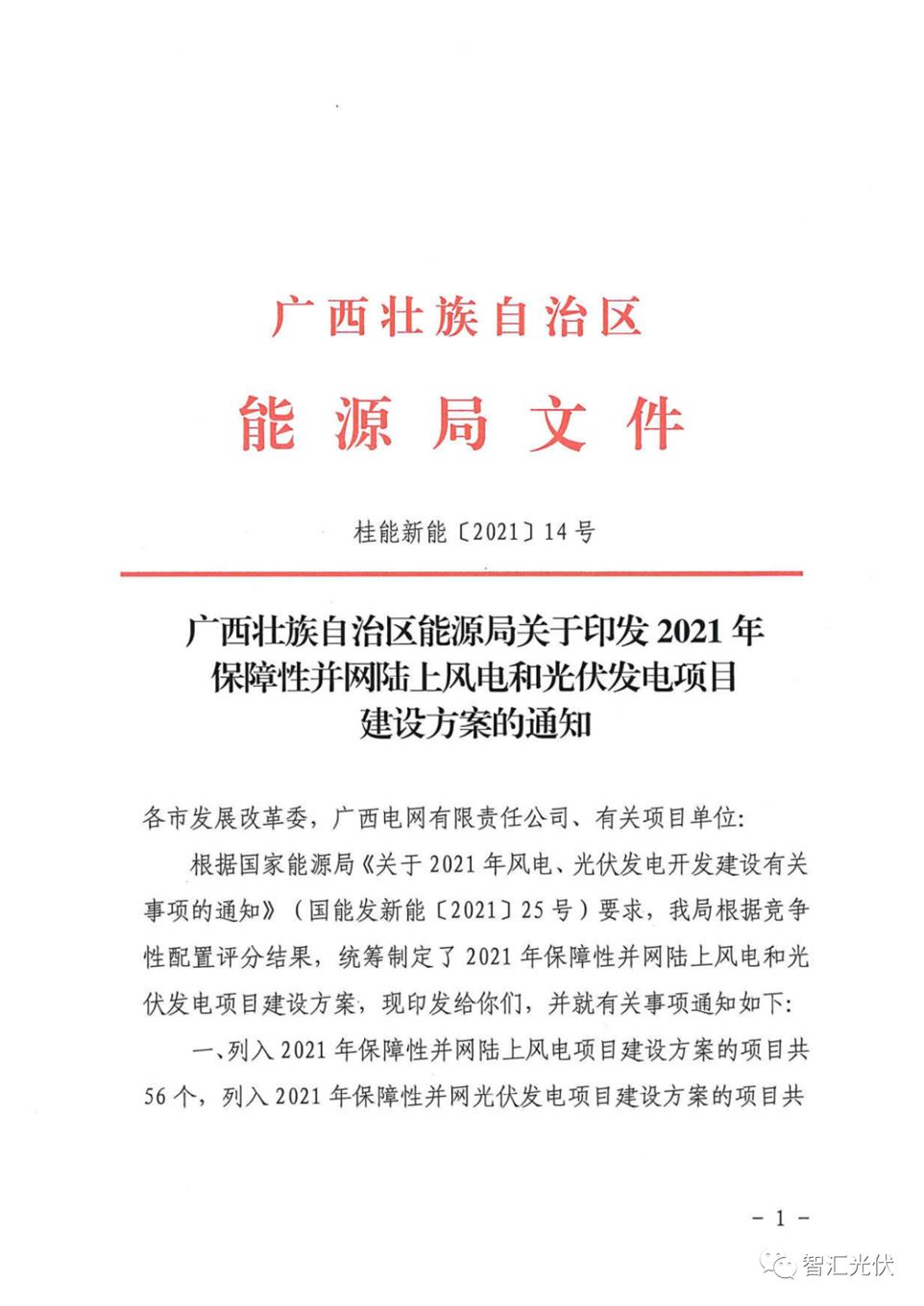

8月27日,广西壮族自治区能源局下发《关于印发2021年保障性并网陆上风电和光伏发电项目建设方案的通知》(桂能新能〔2021〕14号,确定了113个纳入2021年保障性规模的风电、光伏项目名单,总规模为10.27GW。

1)总规模情况

风电项目:共 56个,总规模为5610.5兆瓦,由22家企业开发;

光伏项目:共 47个,总规模为4660兆瓦,由21家企业开发。

根据之前发布的《》,广西目前尚未要求风电、光伏项目配置储能

2)时间方面要求

从建设方案发布之日起,

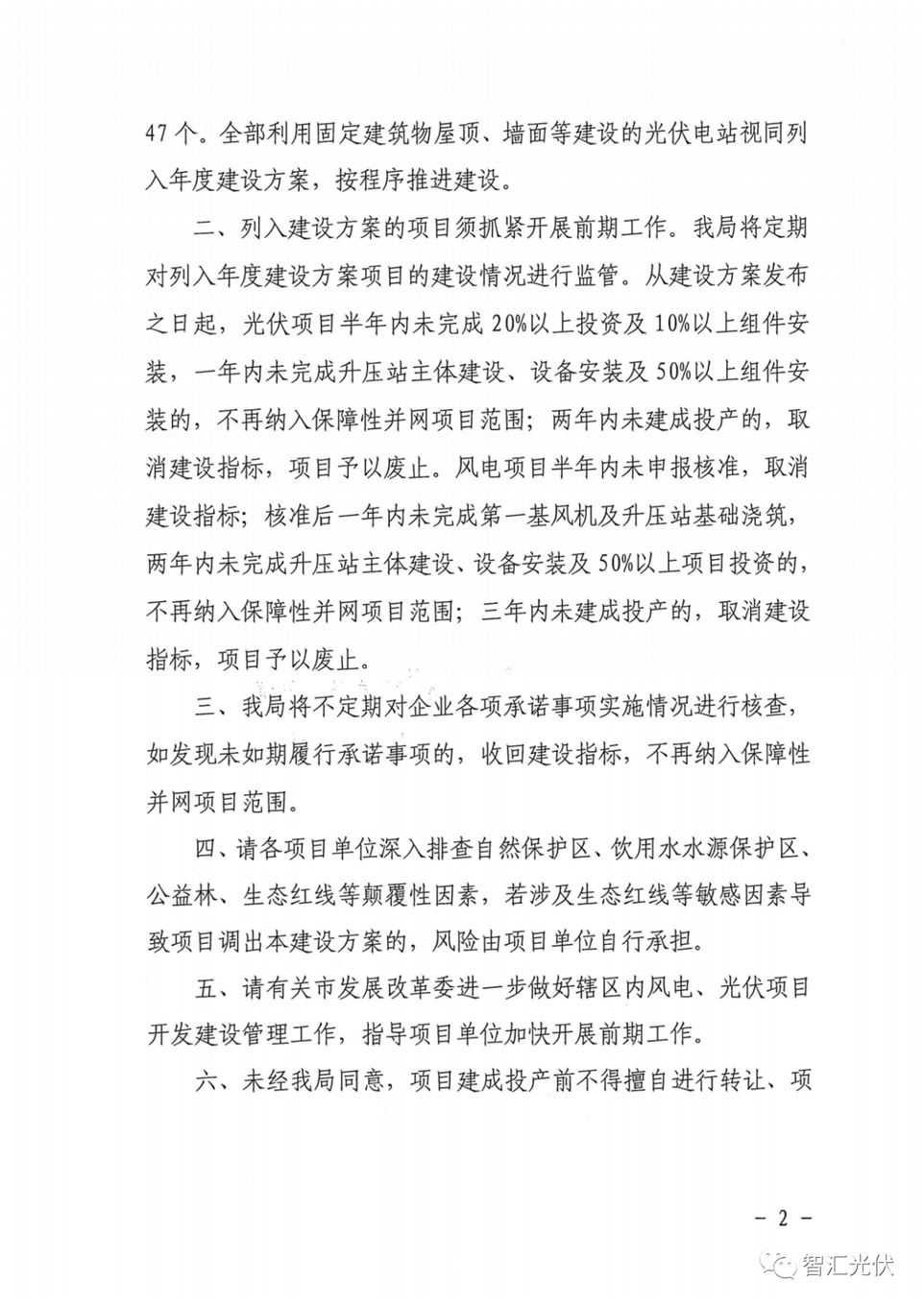

光伏项目:半年内未完成20%以上投资及10%以上组件安 装,一年内未完成升压站主体建设、设备安装及50%以上组件安装的,不再纳入保障性并网项目范围;两年内未建成投产的,取消建设指标,项目予以废止。

风电项目:半年内未申报核准,取消建设指标;核准后一年内未完成第一基风机及升压站基础浇筑, 两年内未完成升压站主体建设、设备安装及50%以上项目投资的, 不再纳入保障性并网项目范围;三年内未建成投产的,取消建设指标,项目予以废止。

3)各投资企业获得规模

具体的项目名单见附件。其中,
获得规模最大的前五家均为央企。国家电投一家获得2158兆瓦,国家能源集团、华电、华润、三峡获得均获得400兆瓦以上的开发规模。
民营企业中,风电企业远景能源,光伏企业晶科科技、阳光新能源也都获得300兆瓦以上的开发规模。

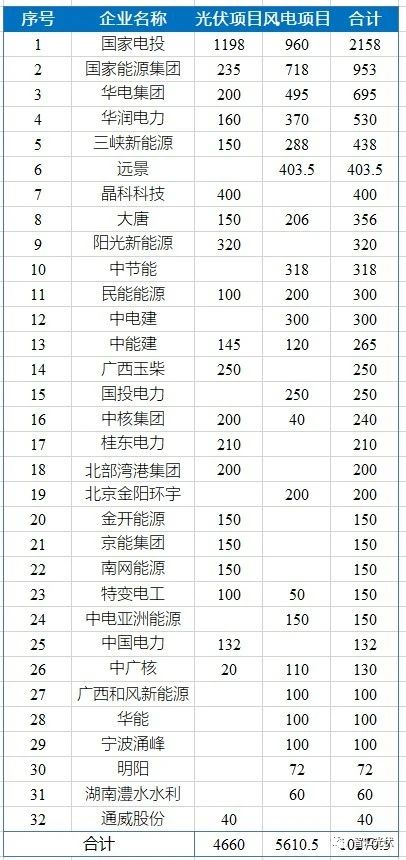

表:各投资企业获得规模(MW)

广西省2020年平价光伏项目要求2021年底前全容量并网,未按期开工建设或未按期实现全容量并网的将收回未建成部分的建设指标。项目具体分配情况如下表。

来源:智汇光伏
