开展整县推进分布式光伏项目,并网流程是最关键的环节之一。
从提交申请到并网到底需要多长时间?
各个阶段,都需要向电网公司提交什么资料?
电网公司有什么技术要求?

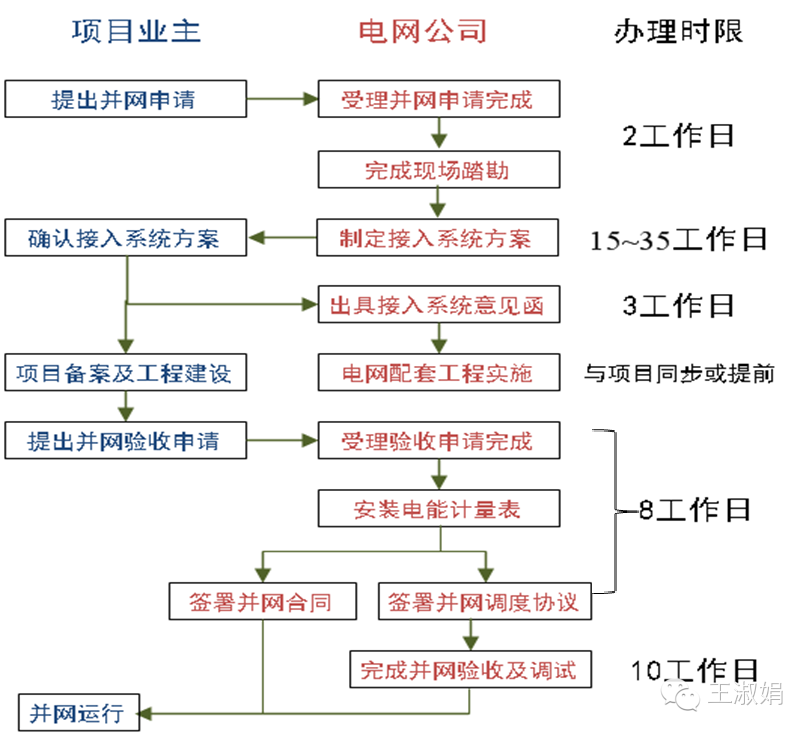

一、分布式光伏接入电网的办理流程与事件概览
对于15~25个工作日的具体规定:
1接入电压等级建议二、分布式光伏接入电网的基本要求
分布式电源并网电压等级可根据装机容量进行初步选择,参考标准如下:

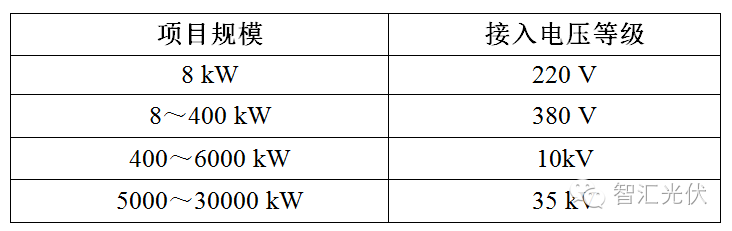

表1:不同规模接入电压等级参考表
重要说明:上表中的规模是针对所有分布式光伏项目(如分布式燃机),单就光伏项目而言,20MW(20000kW)以内为分布式项目,超出此规模则不属于分布式!
最终并网电压等级应根据电网条件,通过技术经济比选论证确定。若高低两级电压均具备接入条件,优先采用低电压等级接入。
2电网给予分布式光伏的简化政策
1)分布式光伏发电项目可以专线或T 接方式接入系统。
2)380 V、10 kV接入的分布式光伏发电可采用无线公网通信方式(光纤到户的可采用光纤通信方式),但应采取信息安全防护措施;
3)分布式光伏发电项目送出线路的继电保护不要求双重配置,可不配置光纤纵差保护。
4)分布式光伏发电项目调度自动化及电能量采集信息接入:380 V、10 kV接入的分布式光伏发电项目,暂只需上传电流、电压和发电量信息,条件具备时,预留上传并网点开关状态能力。
5)分布式光伏发电项目应在并网点设置易操作、可闭锁、且具有明显断开点的并网开断设备。
6)10 kV及以下接入用户侧电源项目,不要求具备低电压穿越能力。

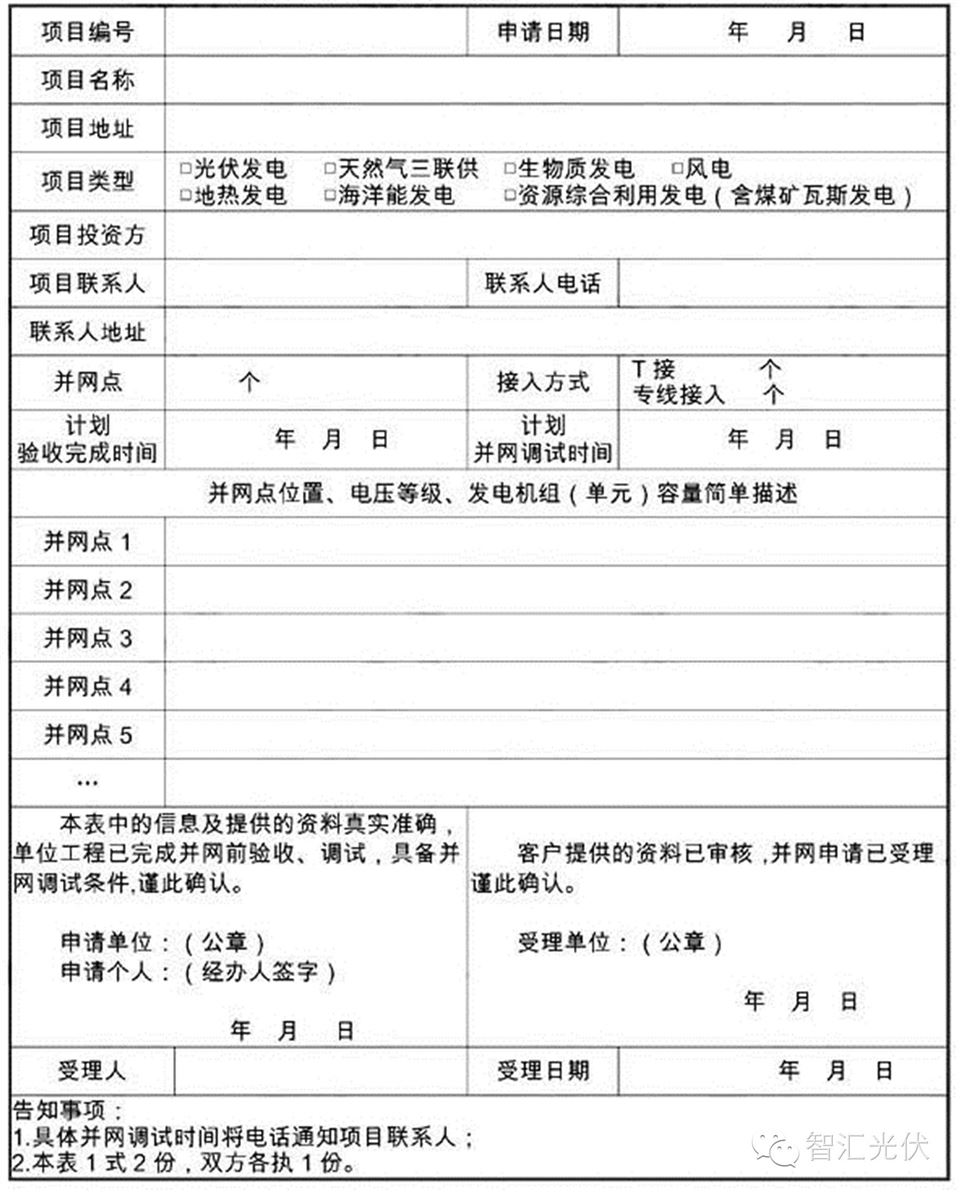

1分布式电源接入电网申请表三、分布式电源接入申请
表2:分布式电源接入申请表
2接入系统方案的内容
接入系统方案的内容应包括:
分布式电源项目建设规模(本期、终期)、开工时间、投产时间、系统一次和二次方案及主设备参数、产权分界点设置、计量关口点设置、关口电能计量方案等。
系统一次包括:
并网点和并网电压等级(对于多个并网点项目,项目并网电压等级以其中的最高电压为准)、接入容量和接入方式、电气主接线图、防雷接地要求、无功配置方案、互联接口设备参数等;系统二次包括:保护、自动化配置要求以及监控、通信系统要求。 3审查需提交的资料清单

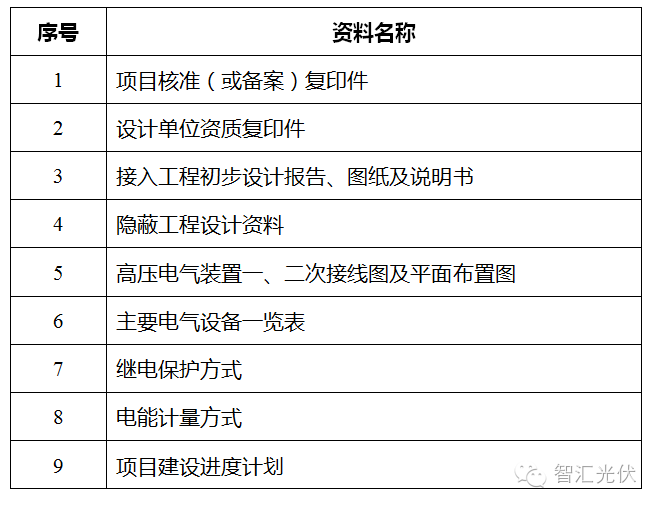

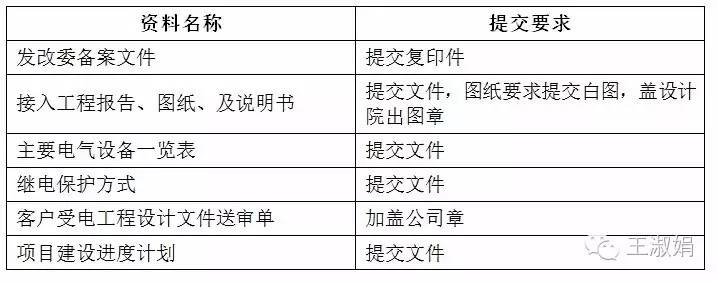

表3:35kV、10 kV接入的分布式光伏接入系统工程设计审查需要提供的资料清单
1接入10 千伏配电网时对逆变器的技术要求四、对逆变器的要求
1)并网点应安装易操作、可闭锁、具有明显开断点、带接地功能、可开断故障电流的开断设备。

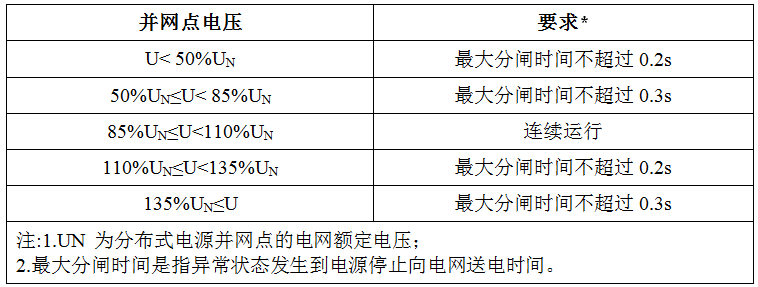

2)逆变器应符合国家、行业相关技术标准,具备高/低电压闭锁、检有压自动并网功能(电压保护动作时间要求见表1;检有压85%UN自动并网)。
3)分布式电源采用专线方式接入时,专线线路可不设或停用重合闸。
4)公共电网线路投入自动重合闸时,宜增加重合闸检无压功能;条件不具备时,应校核重合闸时间是否与分布式电源并、离网控制时间配合(重合闸时间宜整定为2+ δt秒,δt为保护配合级差时间)。
5)分布式电源功率因数应在0.95(超前)~0.95(滞后)范围内可调。
2接入220/380伏配电网时对逆变器的技术要求
1) 并网点应安装易操作,具有明显开断指示、具备开断故障电流能力的低压并网专用开关,专用开关应具备失压跳闸及检有压合闸功能,失压跳闸定值宜整定为20%UN、10秒,检有压定值宜整定为大于85%UN。
2)逆变器应符合国家、行业相关技术标准,具备高/低电压闭锁、检有压自动并网功能(电压保护动作时间见表1,检有压85%UN自动并网)。
3)分布式电源接入容量超过本台区配变额定容量25%时,配变低压侧刀熔总开关应改造为低压总开关,并在配变低压母线处装设反孤岛装置;低压总开关应与反孤岛装置间具备操作闭锁功能,母线间有联络时,联络开关也应与反孤岛装置间具备操作闭锁功能。
4)分布式电源接入380 伏配电网时,宜采用三相逆变器;分布式电源接入220 伏配电网前,应校核同一台区单相接入总容量,防止三相功率不平衡情况。
5)分布式电源功率因数应在0.95(超前)~0.95(滞后)范围内可调。
五、分布式电源并网验收和并网调试申请
表4:分布式电源并网验收和并网调试申请表

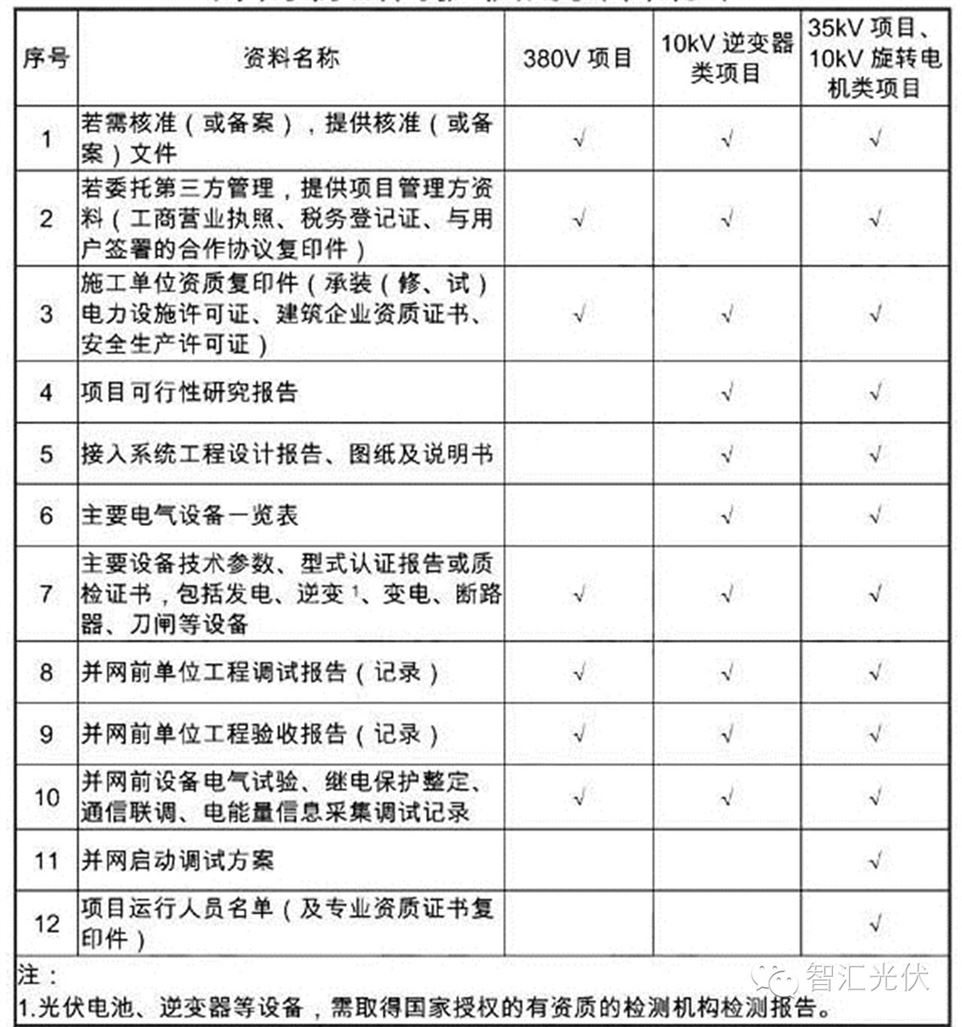

表5:分布式电源并网验收和并网调试需提供的资料清单
六、并网前的资质审查
分布式光伏项目并网时,电网要求提供的审核资料会有所差异。本文介绍了某省电网公司要求的《分布式光伏项目调试并网阶段资料审核清单》。

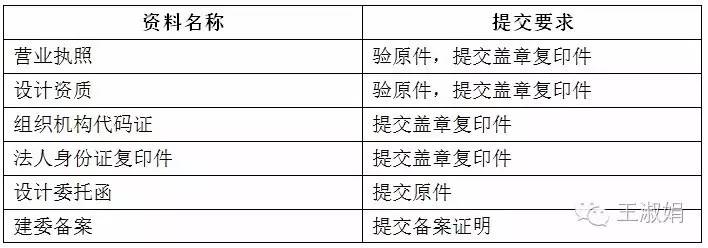

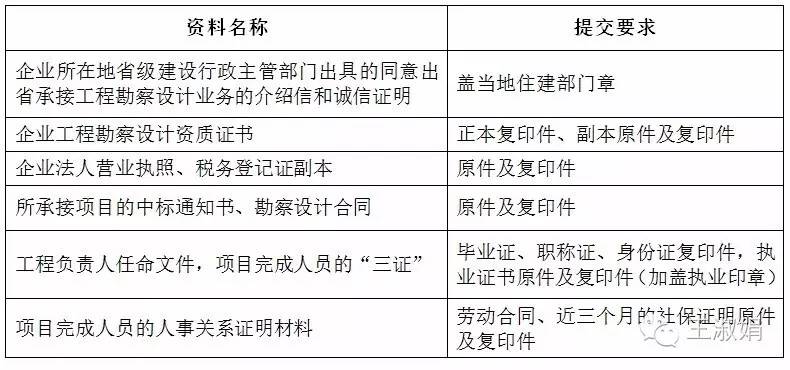

1设计院资质审查
2建委备案资料审查要求
3设计审查要求

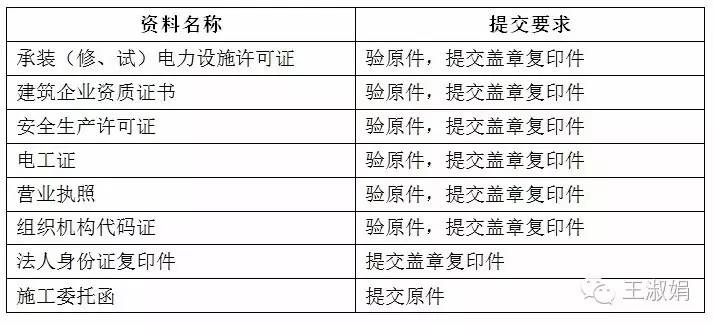

4施工单位资质要求

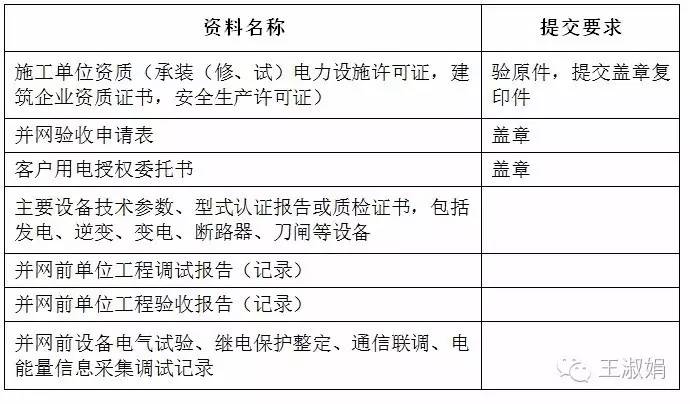

七、并网验收申请
来源:
